葛大店路北段放行
来源:    发布日期:2019-10-21    人气:2548

        金秋十月,正是施工的黄金季节,由我公司监理的、合肥包河建发公司建设的几条市政道路迎来了施工的高潮。

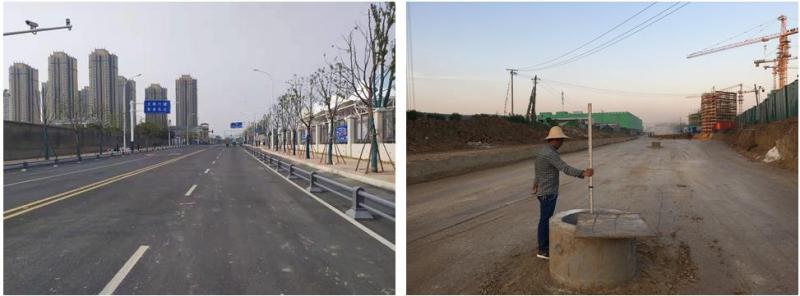

葛大店路(高铁路-前园路)土方外运完成100%,箱涵主体结构完成100%,箱涵回填已完成100%,雨水过路管完成100%,灰土完成100%,工井开挖及浇筑完成90%。

葛大店路(龙川路-高铁路)已完成预验收,正在对预验收存在问题进行整改,整改完成后申请正式验收。

青通河路(万罗山路-南淝河路)项目本月土方外运完成98%,污水完成100%,明渠开挖完成100%,箱涵主体结构完成100%,箱涵回填完成90%,路基灰土施工完成 80%,工井开挖及浇筑已完成20%。

前园路(大强路-葛大店路)土方外运完成80%,污水管道完成95%,雨水管道完成75%,路基灰土完成35%。

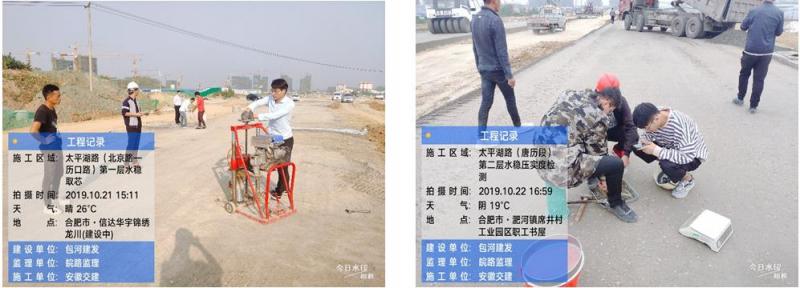

太平湖路(北京路-上海路)本月完成情况如下:历口路-北京路段机动车道第二层水稳摊铺完成100%,非机动车道及人行道4%灰土施工完成50%,电力排管完成100%,污水管道施工完成100%。上海路-历口路段路基4%灰土完成25%,箱涵回填完成95%,电力排管完成100%,雨污水外接完成50%,污水主干道完成100%。

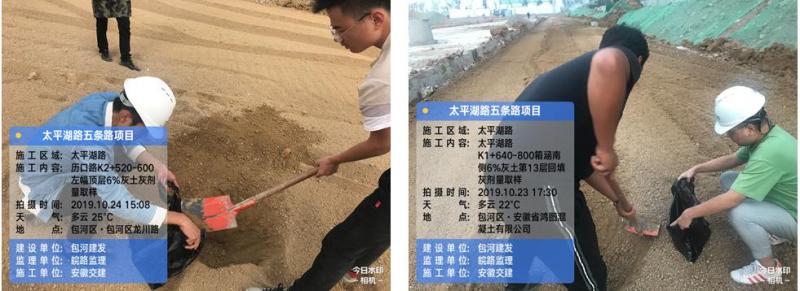

历口路(龙川路-潭渡路)本月完成工程量如下:龙川路-太平湖路段机动车道第一层水稳摊铺完成90%,污水管道施工完成100%,电排工井施工完成60%,非机动车道及人行道灰土施工完成65%。太平湖路-潭渡路段灰土总量完成75%,污水管道施工完成100%,雨水管道施工完成10%。

太平湖路(上海路--南淝河路)本月完成情况:2*6双孔箱涵主体施工完成35%。污水开挖回填及管道铺设施工完成约 40%。现场清表完成20%,2*6双孔箱涵垫层已完成70%,底板浇筑完成40%,顶板及墙身浇筑完成20%,污水管道铺设已完成40%,沟槽开挖回填完成25%。

安徽省公路工程建设监理有限责任公司 安徽省公路工程建设监理有限责任公司 电 话:0551-65590500 65590521
传 真:0551-65590500
电子邮件:ahgljlgs@163.com
地 址:安徽省合肥市蜀山新产业园振兴路自主创新产业基地7栋七层 扫一扫,关注我们扫一扫,关注我们
Copyright © 安徽省公路工程建设监理有限责任公司  皖ICP备19006476号  皖公网安备:34010402703791号
